導入事例⑥ 台車の滞留時間から組立工程の時間計測
対象
台車 50台中3台
※ヒトタグを台車に取り付け
目的
生産機種が多くて各工程の標準時間が無い。台車の滞留時間を計測することでワークの工程時間を確認したい。

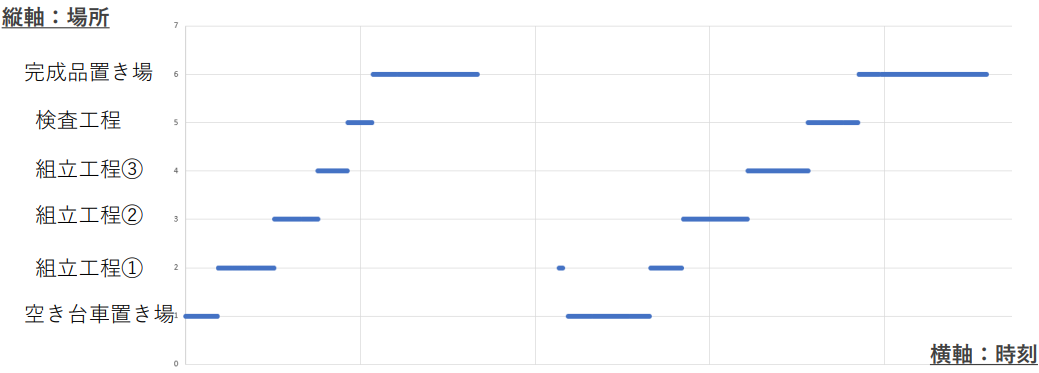

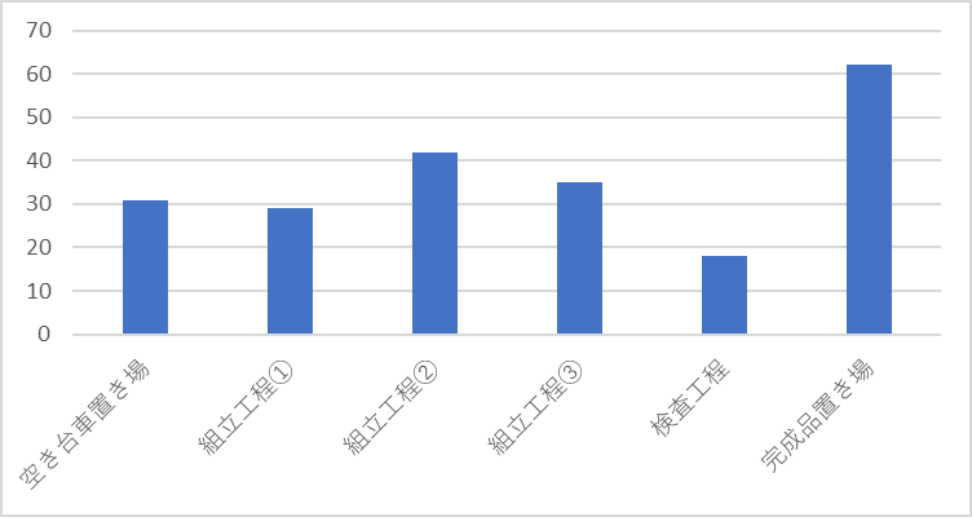

結果
各工程の標準時間が明確になった。また、工程によってバラツキがあることが分かった。台車が完成品置き場に滞留している時間が多いことが分かった。
